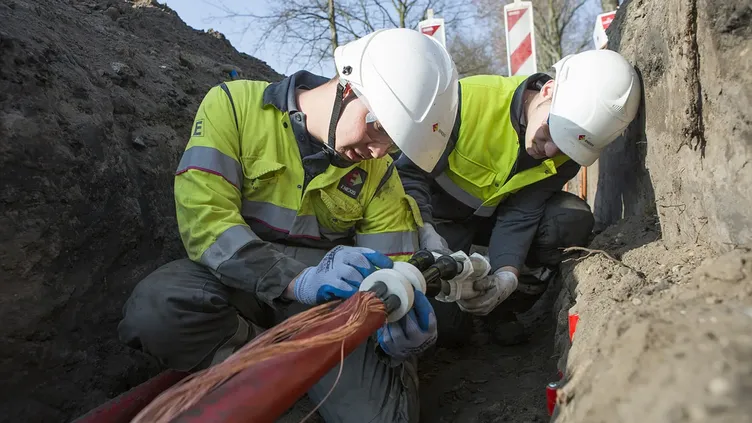

Dat blijkt uit een voortgangsrapportage van de netbeheerders over het Landelijk Actieprogramma Netcongestie (LAN). Het middenspanningsnet vormt de schakel tussen het hoogspanningsnet en woonwijken, bedrijventerreinen en grootschalige opwek zoals zonneparken. De monitor van de netbeheerders meldt dat de aanleg minder is dan vooraf verwacht, zonder dit te kwantificeren.
Volgens netbeheerders ontstaat de vertraging door een combinatie van factoren: beperkte fysieke ruimte, complexe ruimtelijke procedures en een toenemende onderzoekslast. Eerder meldde ook Liander een nijpend ruimtetekort voor nieuwe stroomstations.
Nauwelijks nieuwe stations
Ook het aantal nieuwe middenspanningsstations bleef in de eerste helft van dit kalenderjaar achter: 8 nieuwe stations, tegenover 36 in heel 2025.
Netbeheerders wijzen op 2 verklaringen: zij breiden steeds vaker bestaande stations uit in plaats van nieuwe te bouwen, wat niet in het aantal nieuwe stations zichtbaar is, en in dit rapport ontbreken de cijfers van Enexis over de gerealiseerde toename van stations in de eerste helft van 2026.
Om sneller en op grotere schaal te kunnen uitbreiden, zetten regionale netbeheerders in toenemende mate de gebiedsaanpak in, waarbij aannemers meer werkzaamheden overnemen die eerst bij de netbeheerder zelf lagen.
Projecten woonwijken gepauzeerd
Netbeheerders moeten bovendien een deel van de projecten in de Buurtaanpak, waarmee zij het laagspanningsnet buurt voor buurt verzwaren, tijdelijk pauzeren doordat er te weinig ervaren technisch personeel beschikbaar is.
Met de Buurtaanpak verzwaren netbeheerders het laagspanningsnet buurt voor buurt. Eind juni werkten netbeheerders in 1.199 buurten aan netuitbreiding, van onderzoek tot en met uitvoering, tegenover 1.298 eind 2025. Die daling komt deels doordat buurten inmiddels zijn afgerond, en deels doordat projecten tijdelijk zijn gepauzeerd vanwege personeelstekort; de monitor noemt geen exact aantal gepauzeerde buurten, en het verschil van 99 buurten kan dus niet volledig aan pauzes worden toegeschreven.
Toch meer buurten verzwaard
Ondanks het personeelstekort verzwaarden netbeheerders in de eerste helft van 2026 al 19 buurten volledig, tegenover 20 in heel 2025. Netbeheerders moeten uiteindelijk toewerken naar het verzwaren van circa 1.000 buurten per jaar.
Netbeheerders zetten in op het aantrekken van ervaren personeel om de gepauzeerde processen zo snel mogelijk weer op te kunnen starten. Zij beginnen bovendien met de buurten waar verzwaring het meest urgent is, vaak ook de meest complexe opgaven.
Maak Solar & Storage Magazine jouw voorkeursbron in Google
Met een nieuwe functie van Google bepaal je zelf welke bronnen je als eerste ziet wanneer je zoekt naar nieuws. Volg ons en mis nooit meer het laatste nieuws over zonne-energie en energieopslag.
De juni 2026-editie van het tijdschrift Solar & Storage Magazine is uit. Dit nummer staat in het teken van de beurs Sustainable Solutions Kortrijk, het naderende einde van de salderingsregeling en thuisbatterijen.
