19 maart 2025

Verbouwing stroomnet Hollands Kroon van start, nieuw stroomstation klaar in 2027

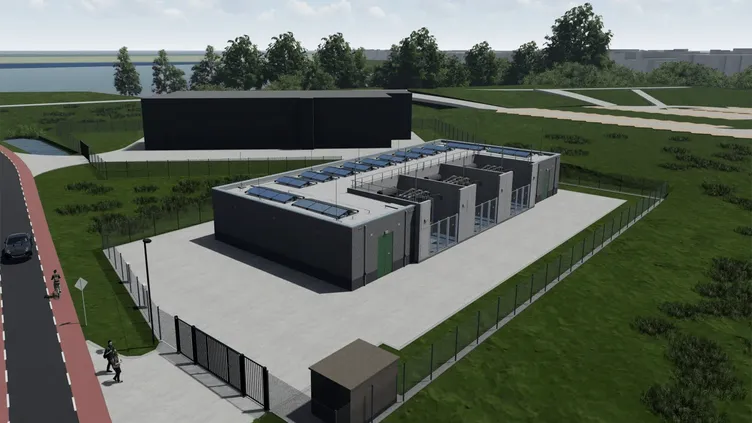

Liander is gestart met de verbouwing van het elektriciteitsnet in de regio Hollands Kroon en Medemblik. De netbeheerder verwacht het nieuwe elektriciteitsstation in 2027 klaar te hebben.

In de regio is het huidige elektriciteitsnet van Liander verouderd en biedt het onvoldoende capaciteit voor de huidige vraag.

50.000 volt
Momenteel wordt het elektriciteitsstation in Medemblik gevoed door onder meer het elektriciteitsstation in Westwoud via een bovengrondse lijnverbinding van 50.000 volt. Het elektriciteitsstation zet de spanning van 50.000 volt om naar 10.000 volt en voorziet van daaruit de omgeving van elektriciteit. Dit gedeelte van het elektriciteitsnet is in de jaren ’50 gebouwd en verouderd. Door de oudere leeftijd van de kabels en het station komt de betrouwbaarheid van het stroomnet onder druk te staan.

Daarom is het belangrijk dat het elektriciteitsnet in deze regio grootschalig wordt vernieuwd. Dit betekent nieuwe elektriciteitsstations, elektriciteitshuisjes en stroomkabels. Het oude elektriciteitsstation in Medemblik wordt uiteindelijk samen met de tientallen kilometers aan onder- en bovengrondse regionale kabel- en lijnverbindingen van 50.000 volt , inclusief de masten, buiten bedrijf gesteld en verwijderd.

Ondergrondse kabels
Het nieuwe elektriciteitsstation in Medemblik wordt straks door middel van ondergrondse kabels van elektriciteit voorzien vanuit het station in Middenmeer. Voorheen werd Medemblik gevoed door het elektriciteitsstation in Westwoud, dat met deze nieuwe opbouw kan worden ontlast. In Middenmeer komt het hoogspanningsnet van TenneT aan en wordt de hoogspanning van 150.000 volt omgezet naar 20.000 volt voor het regionale elektriciteitsnet van Liander.

Om Medemblik te verbinden met Middenmeer wordt een nieuwe kabelverbinding van 6,5 kilometer aangelegd. Het nieuwe elektriciteitsstation in Medemblik zet vervolgens de spanning om van 20.000 volt naar 10.000 volt. Aanvullend worden er in de regio meerdere 10.000-volt-kabels aangelegd. Het gaat in totaal om zo’n 100 kilometer aan kabel. De kabels van 10.000 volt komen uiteindelijk uit bij elektriciteitshuisjes, waarvandaan de elektriciteit verder de wijken in wordt getransporteerd. Daarom worden er in de regio ook tientallen nieuwe elektriciteitshuisjes geplaatst.

Wachtlijst
In het gebied staan tientallen bedrijven op de wachtlijst voor een zwaardere aansluiting. Met de bouw van het nieuwe elektriciteitsstation hebben bedrijven in de omgeving straks de mogelijkheid om een zwaardere aansluiting te krijgen. Dit in tegenstelling tot de beschikbare capaciteit van het huidige station Medemblik.

Grootverbruikers die al vóór 18 oktober 2023 op de wachtlijst staan, kunnen straks geleidelijk worden geholpen als de werkzaamheden zijn afgerond. Andere moeten wachten tot de knelpunten op het hoogspanningsnet van TenneT zijn opgelost. Naast de vraag bij grootverbruikers neemt de druk op het elektriciteitsnet in de wijken van Medemblik en Hollands Kroon ook verder toe. Daarom gaat Liander in verschillende buurten van deze gemeenten aan de slag.

Maak Solar & Storage Magazine jouw voorkeursbron in Google

Met een nieuwe functie van Google bepaal je zelf welke bronnen je als eerste ziet wanneer je zoekt naar nieuws. Volg ons en mis nooit meer het laatste nieuws over zonne-energie en energieopslag.

Nieuwsbrief

Meld u aan voor de nieuwsbrief met het laatste nieuws!
Gelukt!
Oeps, daar ging iets fout...
Het lijkt erop dat u een adblocker gebruikt
Beste bezoeker, wij zien dat u gebruikmaakt van software om advertenties te blokkeren. Door het gebruik van deze software kan het zijn dat sommige onderdelen van onze website niet optimaal functioneren. Bovendien willen wij u wijzen op het feit dat advertentieopbrengsten het voor de redactie mogelijk maken om u kosteloos dagelijks van het laatste zonne-energienieuws te voorzien. Wij willen u daarom vragen om de betreffende software uit te schakelen. Dit heeft geen gevolgen voor uw privacy, omdat de website van Solar & Storage Magazine geen gebruikmaakt van advertentietrackers.
