Uitbreiding stroomnet Schagen vordert snel, nieuw station bijna klaar
De uitbreiding van het stroomnet rond Schagen vordert snel na de oplevering van een nieuw elektriciteitsstation in Sint Maartensbrug. Volgens netbeheerder Liander is het klaar in het laatste kwartaal van dit jaar.

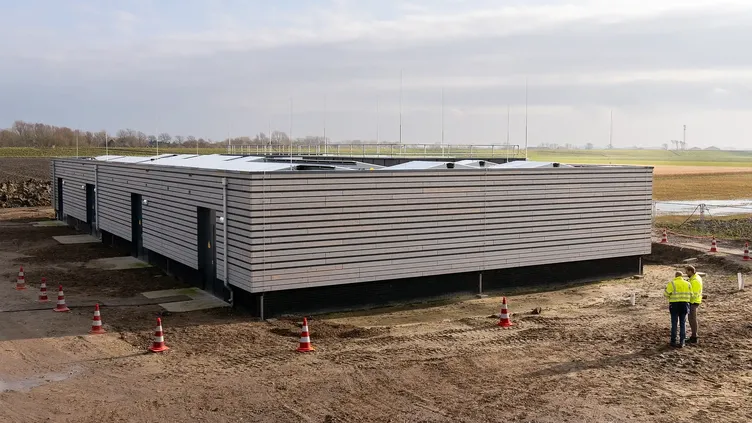

Het station is inmiddels bouwkundig gereed en wordt nu verder ingericht. Tegelijkertijd wordt gewerkt aan nieuwe middenspanningskabels in de regio om woningbouw, bedrijven en elektrisch vervoer te voorzien van voldoende stroom. De laatste kabels worden vanaf het tweede kwartaal van dit jaar aangelegd. Naar verwachting is alles in 2027 gereed.
Wachtlijst
Sinds 2021 heeft het elektriciteitsnet van Liander in de regio tussen Burgerbrug, Petten en Schagerbrug te maken met capaciteitsproblemen. Hierdoor staan tientallen aanvragen van grootverbruikers op een wachtlijst voor het afnemen en terugleveren van stroom. Het bestaande netwerk wordt gevoed vanuit Schagen en deels vanuit Warmenhuizen, maar de grote afstanden en de groeiende vraag zorgen voor overbelasting.
Het nieuwe elektriciteitsstation in Sint Maartensbrug moet deze knelpunten verlichten. Het station zorgt ervoor dat de spanning op peil blijft en maakt het mogelijk om grotere afstanden te overbruggen. Hierdoor kan het elektriciteitsnet beter voldoen aan de toenemende vraag. Wethouder Simco Kruijer van de gemeente Schagen benadrukt het belang van het station: ‘Om ook in de toekomst voldoende energie te hebben, was dit verdeelstation broodnodig.’
200 kilometer
Naast de ingebruikname van het station worden de komende jaren nog 200 kilometer nieuwe middenspanningskabels aangelegd. Deze kabels verbinden het elektriciteitsstation Sint Maartensbrug met de elektriciteitshuisjes in de regio. Daar wordt de spanning van 10.000 volt omgezet naar 230 en 400 volt voor huishoudens en bedrijven.
Het elektriciteitsstation wordt aangesloten op station De Weel en speelt een sleutelrol in de verduurzaming van de regio. Naast woningbouw en bedrijfsontwikkeling faciliteert het station ook de energievraag van de toekomstige Health Campus in Petten. Toch moeten grootverbruikers die na 18 oktober 2023 een aanvraag hebben gedaan bij Liander geduld hebben tot knelpunten op het hoogspanningsnet van TenneT zijn opgelost.
De werkzaamheden in Sint Maartensbrug maken namelijk deel uit van een bredere uitbreiding van het elektriciteitsnet in Noord-Holland. Liander plant tot 2033 de uitbreiding van 40 bestaande elektriciteitsstations en de bouw van 43 nieuwe. In totaal wordt 6.000 kilometer aan kabels aangelegd en worden 6.600 elektriciteitshuisjes vervangen of nieuw geplaatst. Dit betekent dat in de komende jaren een op de drie straten in Noord-Holland tijdelijk wordt opengebroken voor werkzaamheden.
Maak Solar & Storage Magazine jouw voorkeursbron in Google
Met een nieuwe functie van Google bepaal je zelf welke bronnen je als eerste ziet wanneer je zoekt naar nieuws. Volg ons en mis nooit meer het laatste nieuws over zonne-energie en energieopslag.
Eerder
Laatste Nieuws
Nieuwsbrief
Meest gelezen
Vacatures
Nu in Het Tijdschrift
De juni 2026-editie van het tijdschrift Solar & Storage Magazine is uit. Dit nummer staat in het teken van de beurs Sustainable Solutions Kortrijk, het naderende einde van de salderingsregeling en thuisbatterijen.
