20 juli 2023

TenneT zet stop op nieuwe aanvragen zonnepanelen in Noordoostpolder en Urk

TenneT kondigt een tijdelijke stop aan voor nieuwe aanvragen van grotere producenten in de regio die met windmolens of zonnepanelen stroom willen terugleveren aan het elektriciteitsnet in de Noordoostpolder en Urk.

Door de snelle groei van duurzame-elektriciteitsproductie met grootschalige wind- en zonne-energiesystemen raken de grenzen van de capaciteit van het hoogspanningsnet in die regio in zicht.

Congestieonderzoek
De landelijke netbeheerder werkt aan structurele netuitbreidingen die komende jaren fasegewijs zullen worden opgeleverd. Daarnaast gaat TenneT voor de kortere termijn via congestieonderzoek samen met het bedrijfsleven op zoek naar mogelijkheden om met het systeem van ‘spitsmijden’ – oftewel congestiemanagement – extra ruimte te creëren op het bestaande stroomnet. De resultaten van het congestieonderzoek worden in de eerste helft van 2024 verwacht.

Naast de ontwikkeling van het windpark Noordoostpolder 10 jaar geleden, hebben ondernemers er de afgelopen jaren veel aanvragen gedaan voor een aansluiting op het net van grote zonnedaken en zonneparken. De behoefte aan transportcapaciteit van 1.050 megawatt is momenteel groter dan de huidige capaciteit van het hoogspanningsnet die 740 megawatt bedraagt.

Meer dan 150 zonnepanelen
Nieuwe aanvragers met grotere opwekinstallaties voor zonne-energie – zoals zonneparken en zonnedaken met meer dan circa 150 zonnepanelen – komen daarom vanaf nu op een wachtlijst te staan. Dit geldt ook voor aanvragers die een aanvraag doen bij de regionale netbeheerder Liander. Deze tijdelijke stop geldt niet voor consumenten die zonnepanelen willen laten installeren.

50 procent vergroot

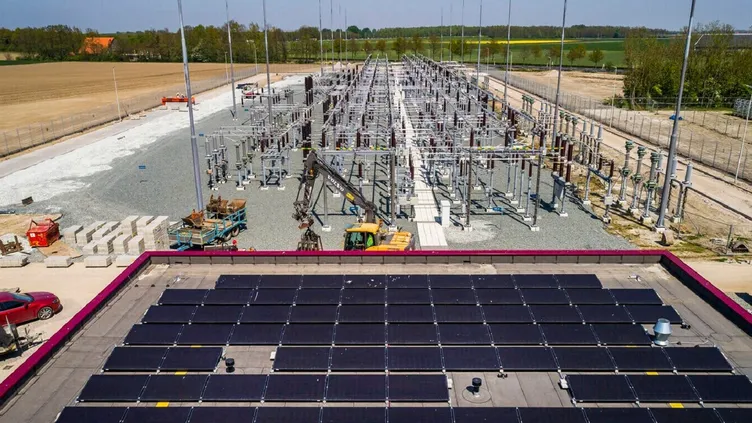

TenneT is momenteel bezig met uitbreidingswerkzaamheden bij hoogspanningsstation Westermeerdijk – dat in 2024 klaar is – en breidt daarnaast het bestaande hoogspanningsstation in Ens uit. Deze werkzaamheden worden afgerond tussen 2028-2030. Ook worden er in de periode 2029-2031 extra kabels van 110.000 volt aangelegd tussen Luttelgeest en Emmeloord Zuidervaart om extra transportcapaciteit te creëren.

De transportcapaciteit op het hoogspanningsnet in de Noordoostpolder wordt hiermee met 50 procent uitgebreid. De congestie voor teruglevering van grootschalig geproduceerde groene stroom gaat naar verwachting echter tot eind 2029 duren.

Deel dit artikel:

Nieuwsbrief

Meld u aan voor de nieuwsbrief met het laatste nieuws!
Ja, ik wil de nieuwsbrief ontvangen en heb de privacy policy gelezen.

Laatste Nieuws

Bekijk al het nieuws

Meest gelezen

Producten
