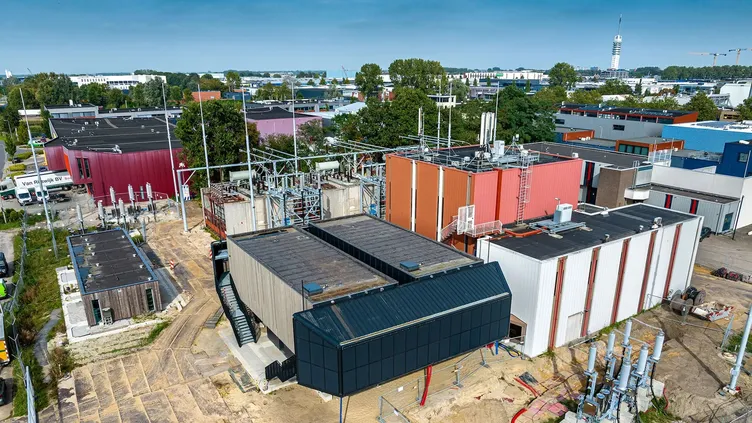

4 jaar geleden startten aannemer Strukton en TenneT met de engineering van het gestandaardiseerde, modulaire en digitale gis-stationsconcept. De bouw in Alphen aan den Rijn startte in 2021.
Blauwdruk
Het is niet zomaar een een-op-eenvervanging van het verouderde station van 150 kilovolt, maar een opdracht waar TenneT naar eigen zeggen nog jaren de vruchten van gaat plukken.
Het proof of concept wordt namelijk als blauwdruk gebruikt voor de landelijke uitrol. Dat begon met een ontwerp op 2 post-its en eindigde via een 3D- in een 4D-ontwerp, inclusief training. Alles ging mee: processen, station-automatisering, technologie, software, telecom. Met de eerste succesvolle inbedrijfstelling is de blauwdruk klaar voor landelijke uitrol.
Verlijmd hout
Het gehele frame van het gis-gebouw is van verlijmd hout gemaakt. Dat betekent minder CO2-uitstoot. De kabelkokers zijn met glasvezel versterkt en hebben geen ijzeren wapening. In het ontwerp is een wateropslagfaciliteit voor droge periodes (wadi) opgenomen en er is led-verlichting toegepast, evenals vrije koelinstallaties in plaats van airco’s. Het terrein is voorzien van insectenhotels en laadpalen.
Beheer en onderhoud kan deels op afstand in plaats van op het station. De uren van de schaarse technici die daarmee bespaard worden, kunnen worden ingezet op ander urgent werk van TenneT in de energietransitie.
10 tot 15 per jaar
In Nederland staan zo’n 300 hoogspanningsstations in de categorie 110-/ 150 kilowattuur, maar niet een is er hetzelfde. De meeste stations staan met een gemiddelde leeftijd van meer dan 40 jaar op het lijstje van vervanging. Het doel van TenneT is om 10 tot 15 stations per jaar te vervangen voor een nieuw en uniform exemplaar.
In 2022 leverde TenneT in samenwerking met Strukton het eerste gestandaardiseerde en modulaire air insulated switchgear (ais)-station Rijssen op. De geleerde lessen uit de proeftuinen Rijssen en Alphen werden verwerkt in de definitieve standaarden. De standaard voor het gis-gebouw is onlangs als eerste goedgekeurd. De overige standaarden voor de bouw van stations van 110 en 150 kilovolt worden naar verwachting begin 2024 beoordeeld. Dan staat de basis voor de grootschalige vervanging van zo’n 140 hoogspannigsstations in Nederland.
6 marktpartijen
De afgelopen jaren heeft TenneT samen met 2 markpartijen gewerkt aan de ontwikkeling van de gestandaardiseerde en modulaire stationsconcepten ais en gis. Bij de uitvoering van de vervangingsoperatie van ruim 140 stations zijn in totaal 6 marktpartijen betrokken. Inmiddels zijn 50 stationsvervangingen in voorbereiding of in uitvoering.
